导语:一般在装修过程中作为业主甲方来说,在和装修公司签订好合同后,对于水电木瓦油的工艺过程并没有太多的了解,那么今天咱们就一起来看看瓷砖铺贴中的细节吧!
一,施工条件
1. 卫生间、厨房墙面基层必须为水泥砂浆,严禁使用混合砂浆,严禁基层空鼓、起皮、脱落和过度光滑。

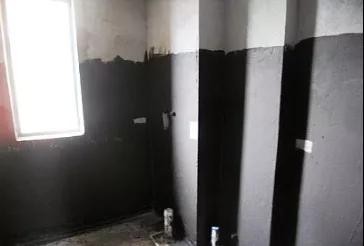

2.卫生间单组份聚氨酯防水涂料施工完成、沉箱回填完成;水泥基刚性防水施工完成;厨房烟道、卫生间风道安装并挂网批荡完成且吊洞防水封堵完成。
3.给排水管道预埋完成且给水管道打压合格、预埋管线畅通、预埋线盒位置准确。

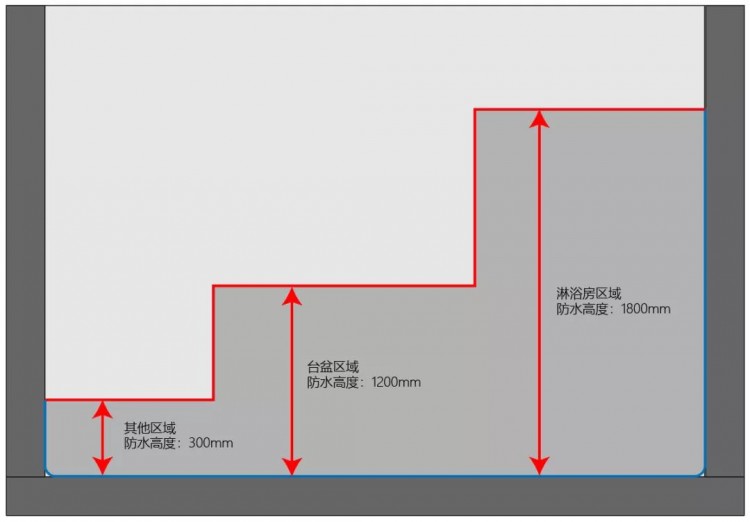

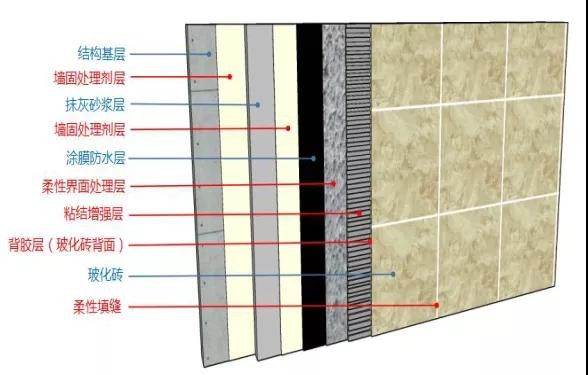

4.为避免墙面砖铺贴大面积空鼓,要求卫生间、厨房墙面均做水泥基刚性防水,防水高度建议:参见下图(防水高度根据项目要陶质面砖铺贴前用清水浸泡1小时,洗净砖背面的灰尘,阴干无明水后在砖背面刮水泥灰浆10-15mm,砖边四周泥浆饱满。求适当面砖铺贴自下而上,自墙、柱角开始,严格按弹线控制定位。调瓷质砖不允许浸泡,铺贴前涂刷瓷砖专用界面剂整)再铺贴墙面砖。
二,瓷砖铺贴工艺流程
规方放线 →基层防水处理 → 墙面批砂浆找平 → 弹线分格 → 贴瓷片 → 勾缝
三,施工方法以及工艺要求
1. 铺贴之前对房间进行规方。若墙面基层垂直度和空间方正度不能满足铺贴要求时,需用1:2水泥砂浆找平,满足垂直度为3mm,方正度为3mm。

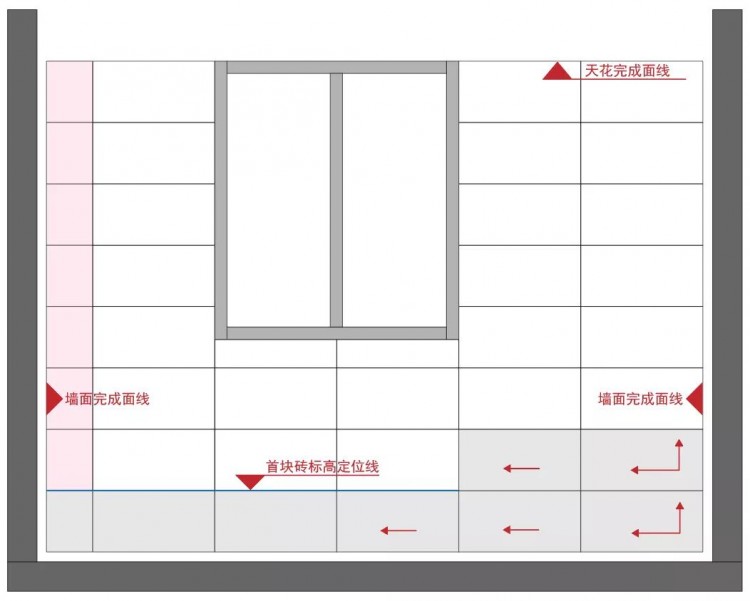

2.在墙体立面上弹出相对面完成面定位线,要求地面方正,水泥浆的厚度为10-15mm。

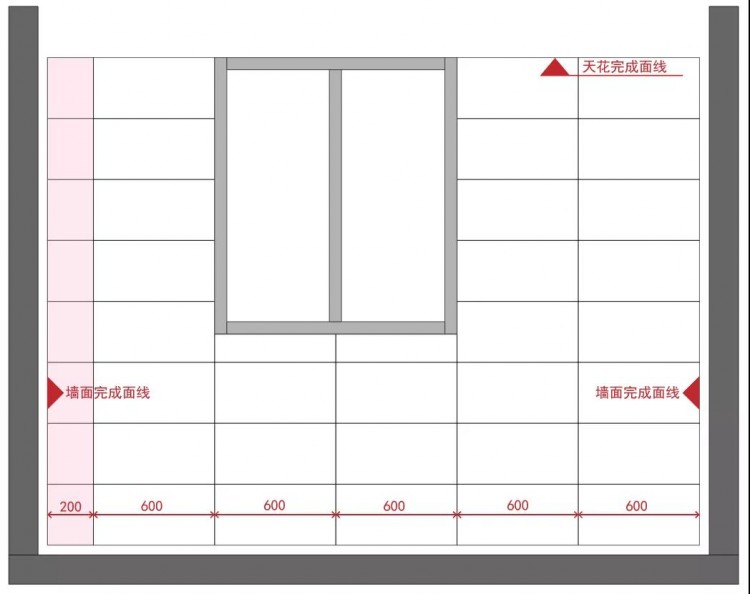

3.根据设计图纸和墙面门窗洞口及墙体尺寸,在同一墙面上弹分格线,充分考虑门窗洞口收边、碰角细部处理,不允许小于100mm的墙面砖出现。
4.铺贴时,严禁在卫生间墙角处打钉拉控制线,破坏防水层,损伤墙内预埋冷热水管。
5.铺贴前,对基层要充分湿润,冲掉浮尘,7成干即可铺贴。

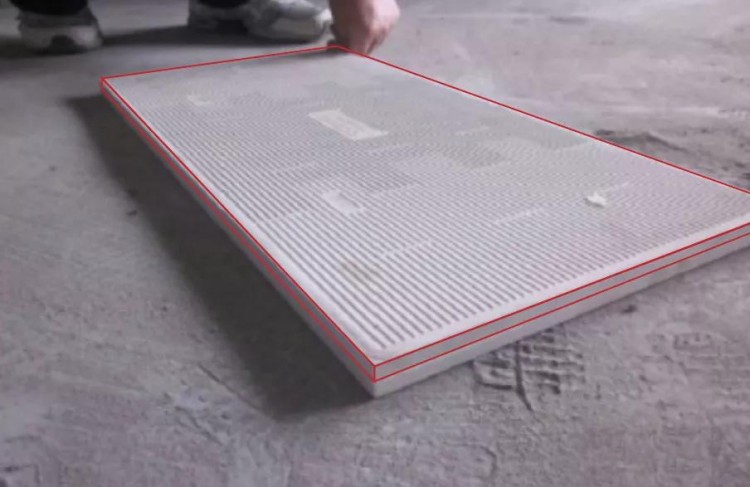

6.陶质面砖铺贴前用清水浸泡1小时,洗净砖背面的灰尘,阴干无明水后在砖背面刮水泥灰浆10-15mm,砖边四周泥浆饱满。
7.瓷质砖不允许浸泡,铺贴前涂刷瓷砖专用界面剂.
8。 墙面砖在铺装时,同一区域,面砖必须使用同一品牌、同一批次、同一色号,且无崩边、缺角、翘角等质量缺陷。
9.铺贴时,砖的纹理方向、颜色必须一致。
10.给、排水管管根瓷砖需用玻璃开孔器套割开孔,严禁打磨敲孔。
11.面砖铺贴自下而上,自墙、柱角开始,严格按弹线控制定位。

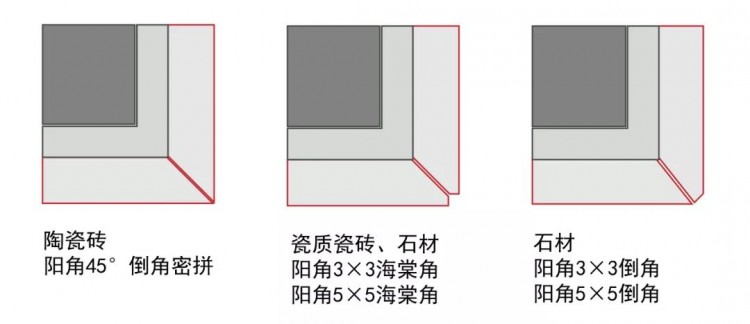

12.阳角处的细部处理,材质不同、部位不同,其处理方式也不同。

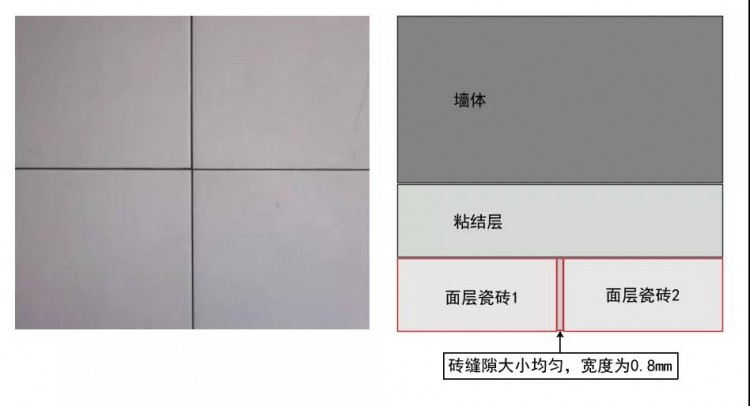

13. 砖缝隙大小均匀,宽度严控为0.8mm。
14.3h后、6h前用清水、毛刷清理砖面及砖缝水泥,最后用柔软材料清理干净。

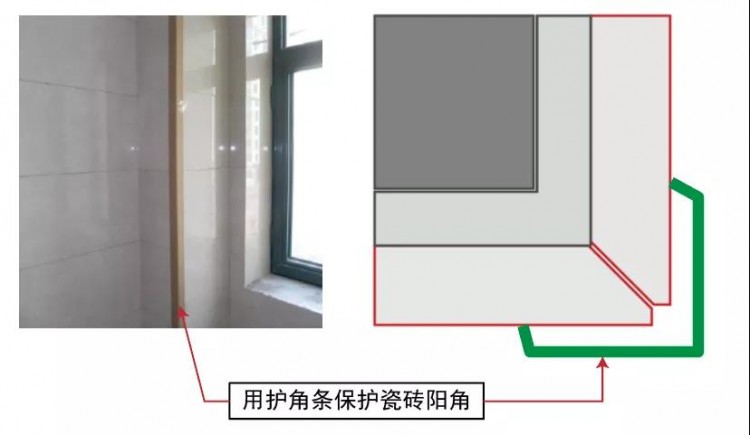

15.用护角条等材料对墙、柱阳角进行保护。
16.严禁施工完后立即对砖缝进行勾缝处理。
17.墙面瓷质砖铺贴时保持砖背干燥,并在砖背面满刷背覆胶界面剂,铺贴使用瓷砖专用粘结剂
18.饰面砖粘贴必须牢固,湿粘法施工的饰面砖工程应无空鼓、开裂现象。
19.施工作业现场环境温度不低于5℃。
